매일 적어 둔 업무 기록을 ChatGPT에 주면 주간보고로 정리할 수 있을까요? 금요일에 한 주의 일을 보고하려면, 월요일에 진행 중이던 일이 끝났는지와 다음 주에 이어 할 일을 구분해야 합니다.

주간보고에 담는 내용은 부서와 담당 업무에 따라 다릅니다. 이 글에서는 구매팀 담당자의 업무 기록을 예시로 정리했습니다.

5일치 가상 기록으로 주간보고를 요청했습니다. 날짜별 기록이 업무별로 정리됐는지, 끝나지 않은 일이 완료로 바뀌지는 않았는지 확인했습니다.

목차

어떤 업무 기록을 주었을까?

포장재 발주, 모터 샘플 검토, 매입 마감 기록을 날짜별로 적었습니다. 포장재는 발주했지만 아직 납품되지 않았고, 모터는 업체 답변을 기다리는 상태입니다. 매입 마감은 주중에 대조를 마쳤습니다.

OpenAI의 주간 업무 요약 예시도 기록을 바탕으로 완료한 일과 계획을 구분하고, 중요한 내용은 원자료와 대조하도록 안내합니다. 여기서는 외부 업무 도구를 연결하지 않고 아래 기록만 입력했습니다.
참조: OpenAI — 기록을 바탕으로 주간 업무 요약하기

아래는 구매팀 담당자가 한 주 동안 적은 업무 기록이야. 9월 7일부터 11일까지의 주간보고로 정리해줘. 팀장에게 보고할 수 있게 이번 주 완료, 진행 중·확인 필요, 다음 주 계획으로 나눠서 간단히 써줘.

함께 입력한 5일치 업무 기록 보기

9/7(월)

  • 포장재 발주: 한솔패키지에 2,000개 견적 요청. 납품 희망일 9/18.
  • 모터 샘플: 세림기전에 사양표 요청. 생산팀 확인 후 발주 여부 결정 예정.
  • 8월 매입 마감: 거래명세서 12건 중 10건 대조 완료, 2건 금액 차이 확인 중.

9/8(화)

  • 포장재: 견적서 받음. 단가 1,200원, 부가세 별도. 발주 기안 상신, 승인 대기.
  • 모터 샘플: 사양표 받아 생산팀 전달. 검토 결과 아직 안 옴.

9/9(수)

  • 포장재: 기안 승인. 2,000개 발주서 송부. 한솔패키지에서 9/18 납품 가능하다고 회신.
  • 8월 매입 마감: 차이 있던 2건 수정 명세서 받음. 12건 대조 완료 후 회계팀 전달.

9/10(목)

  • 모터 샘플: 생산팀에서 전압 조건 재확인 요청. 세림기전에 문의, 답변 대기. 샘플 발주는 아직 안 함.
  • 포장재: 인쇄 시안 확인 요청 받음. 디자인 담당자에게 검토 요청.

9/11(금)

  • 포장재: 인쇄 시안 승인본을 한솔패키지에 보냄. 업체에서 출고 일정은 9/15에 다시 알려준다고 함. 납품은 아직 안 됨.
  • 모터 샘플: 전압 조건 답변 아직 안 옴.
  • 다음 주: 9/15 포장재 출고 일정 확인, 모터 답변 받아 생산팀에 재검토 요청. 9/16 10월 소모품 수요 조사 시작 예정.

거래처명·품목·날짜·수량·단가와 업무 내용은 모두 시험용 가상 자료입니다. 실제 회사의 업무 기록을 가져온 사례가 아닙니다.

날짜별 진행 내용을 주고, 보고 기간과 완료·진행·다음 주 계획이라는 분류를 지정했습니다. 같은 업무의 상태가 주중에 바뀐 기록도 함께 넣었습니다.

완료한 일과 진행 중인 일을 제대로 나눴을까?

진행 확인에 답한 뒤 받은 첫 보고서입니다. 날짜별 일지가 포장재·모터·매입 마감 업무 중심으로 정리됐습니다.

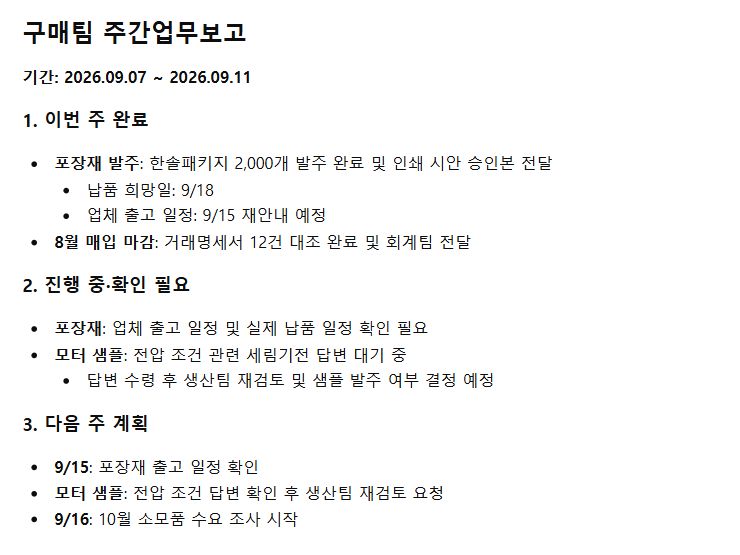

ChatGPT가 작성한 실제 구매팀 주간보고: 완료 업무, 진행 중·확인 필요, 다음 주 계획을 구분한 화면
  • 최신 상태 반영: 매입 마감은 월요일의 ‘2건 확인 중’이 아니라 수요일의 ‘12건 대조 완료 및 회계팀 전달’로 정리.
  • 미완료 업무 구분: 포장재는 발주 완료와 납품 일정 확인을 구분. 모터는 전압 답변 대기와 발주 여부 결정 예정으로 유지.
  • 다음 주 계획 유지: 9/15 출고 일정 확인, 모터 재검토 요청, 9/16 소모품 수요 조사 시작을 별도로 표시.

다만 포장재의 ‘9/18 납품 가능 회신을 받았다’는 내용은 빠지고 ‘납품 희망일: 9/18’만 남았습니다. 처음 희망한 날짜인지, 업체가 가능하다고 답한 날짜인지까지는 전달되지 않았습니다.

2026년 9월 14일, ChatGPT Free의 새 채팅에서 진행 확인 후 받은 첫 완성 보고서 한 건을 대조했습니다. 기존 개인 설정은 유지했고 정확한 모델명은 확인하지 못했습니다. 보고서의 2026년 표기는 요청문에 직접 적지 않은 내용입니다. 반복 시험이나 작성 시간 비교는 하지 않았습니다.

완료·진행·다음 주 계획은 구분됐고, 매입 마감의 최신 상태도 반영됐습니다. 다만 업체의 납품 가능 회신까지 모두 보존한 요약은 아니었습니다.

매주 주간보고를 만들 때 어떻게 쓰면 좋을까?

날짜별 메모를 업무별 주간보고 초안으로 정리할 때 활용하기를 권합니다. 같은 업무의 여러 기록을 모으고 완료·진행·계획을 나눠 줬기 때문입니다. 납품 가능 회신처럼 보고에 필요한 변경 사항은 최신 기록과 대조해 보완하면 됩니다.

  1. 매일 기록: 날짜·업무명·한 일·현재 상태를 적습니다. 답변을 기다리는 일과 다음에 할 일도 남깁니다.
  2. 보고 전 취합: 연도를 포함한 보고 기간과 보고받을 사람을 적고, 그 기간의 기록을 한 번에 줍니다.
  3. 초안 요청: 완료·진행 중·다음 주 계획으로 나누고 같은 업무는 최신 상태를 반영하도록 요청합니다.
  4. 제출 전 대조: 완료 여부와 일정, 업체 회신을 최신 기록과 비교하고 빠진 내용을 보완합니다.

아래 요청문에서 기간과 보고 대상을 바꿔 쓸 수 있습니다.

아래 일일 업무 기록을 [연도·보고 기간]의 [보고 대상]용 주간보고로 정리해줘. 이번 주 완료, 진행 중·확인 필요, 다음 주 계획으로 나눠줘. 같은 업무는 최신 기록을 반영하고, 업체의 회신 내용과 일정 변경은 남겨줘. 기록에 없는 내용은 추가하지 마.

일일 기록을 업무별로 묶고 완료·진행·계획을 나눈 주간보고를 받았습니다. 매주 흩어진 메모를 보고서 초안으로 정리할 때 ChatGPT를 활용하고, 제출 전에는 최신 회신과 일정이 빠지지 않았는지 대조해 보완하는 것을 권합니다.
